Khu đô thị Phú Mỹ Hưng từng được xem là biểu tượng của sự phát triển hiện đại tại TP.HCM, với quy hoạch bài bản và hạ tầng vượt trội. Tuy nhiên, những kết luận thanh tra cách đây vài ngày vào 15/01/2025 đã hé lộ hàng loạt sai phạm nghiêm trọng trong việc quản lý và thực hiện quy hoạch tại khu vực này. Những vấn đề như chậm bàn giao đất công, xây dựng trái phép, và sự thiếu đồng bộ trong triển khai các khu chức năng không chỉ ảnh hưởng đến môi trường sống của người dân mà còn đặt ra câu hỏi lớn về trách nhiệm quản lý nhà nước.
Vụ việc tại Phú Mỹ Hưng không chỉ là một sự cố riêng lẻ, mà còn là minh chứng cho những lỗ hổng trong quản lý quy hoạch đô thị tại Việt Nam. Liệu có cách nào để cải thiện và khắc phục những bất cập này?
Hãy cùng tìm hiểu sâu hơn trong bài viết dưới đây.
1. Tổng quan về quy hoạch khu Nam TP.HCM

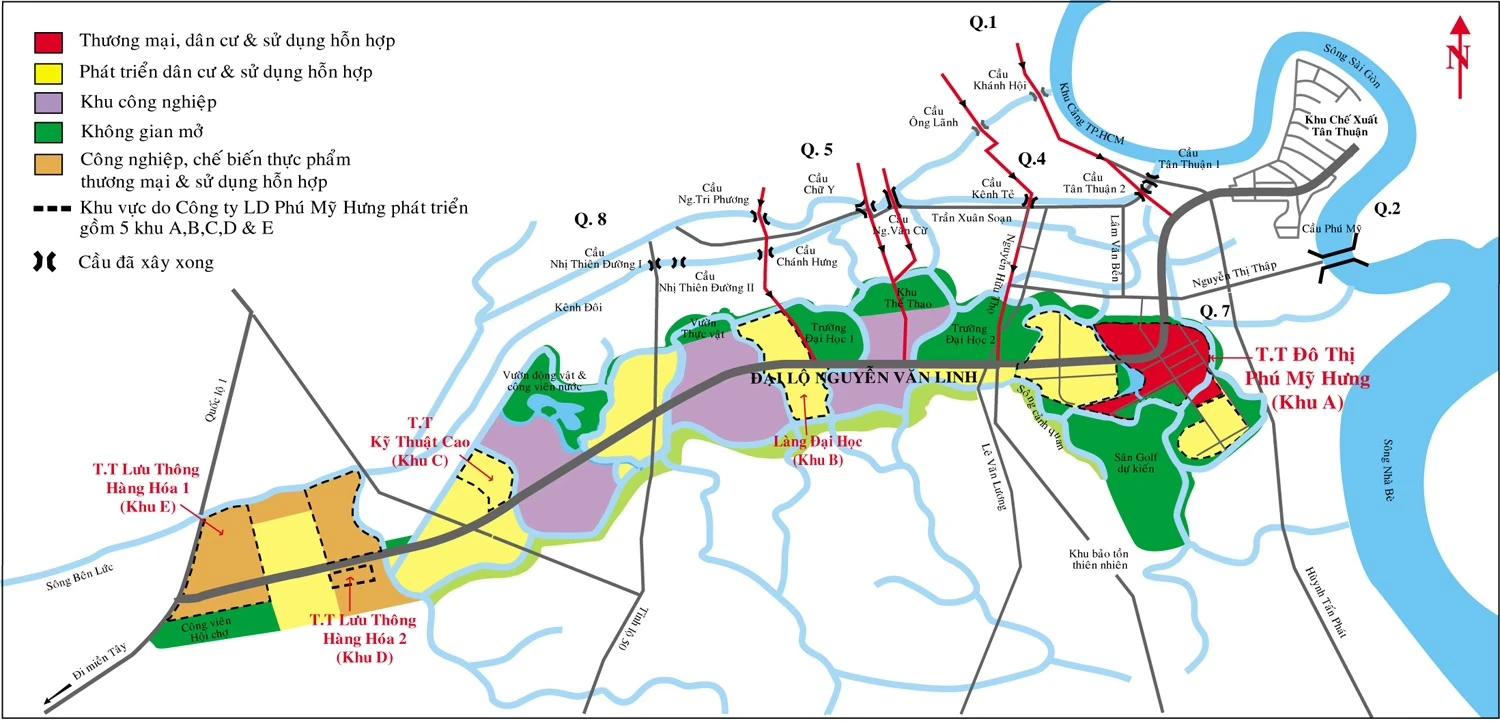

Khu Nam TP.HCM được phê duyệt quy hoạch tổng thể vào năm 1994 theo Quyết định số 749/TTg, với mục tiêu trở thành một trong những hướng phát triển đô thị trọng điểm của thành phố. Tổng diện tích khu Nam là 2.975 ha, được chia thành 22 khu chức năng, bao gồm khu đô thị, công nghiệp, và các khu vực dịch vụ công cộng.
Nổi bật trong khu vực này là khu đô thị Phú Mỹ Hưng, chiếm diện tích 484,2 ha, được thiết kế để đáp ứng nhu cầu chỗ ở cho khoảng 100.000 cư dân và 500.000 khách vãng lai. Tuyến đường huyết mạch Nguyễn Văn Linh, dài 17,8 km, được xây dựng với mục tiêu kết nối đồng bộ các phân khu chức năng, tạo nền tảng cho sự phát triển kinh tế – xã hội của khu vực.
2. Những sai phạm đáng chú ý
a. Xây dựng trái phép
Một trong những sai phạm nghiêm trọng là việc xây dựng trái phép tại Trường Quốc Tế Nam Sài Gòn. Theo kết luận thanh tra, hai khối nhà với tổng diện tích gần 10.000 m² đã được xây dựng mà chưa hoàn thiện thủ tục pháp lý. Chủ đầu tư biện minh rằng việc này nhằm kịp tiến độ khai giảng năm học 2023-2024, nhưng hành động này rõ ràng vi phạm Luật Xây dựng 2014.
Công trình này đã bị xử phạt và buộc phải dừng thi công cho đến khi hoàn thiện các thủ tục pháp lý cần thiết.
b. Chậm bàn giao đất công
Theo quy hoạch ban đầu, Công ty Phú Mỹ Hưng phải bàn giao tổng cộng 150 ha đất công để xây dựng các công trình công cộng. Tuy nhiên, tính đến thời điểm thanh tra, chỉ có 56,9 ha được bàn giao. Phần còn lại hoặc bị sử dụng sai mục đích, hoặc chưa hoàn thiện thủ tục chuyển giao. Điều này gây ảnh hưởng nghiêm trọng đến tiến độ triển khai các dự án công cộng.
c. Chưa triển khai các khu chức năng B, C, D, E
Bốn khu chức năng với tổng diện tích 150 ha được quy hoạch từ năm 1999 nhưng đến nay vẫn chưa được triển khai. Nguyên nhân chủ yếu là do vướng mắc trong công tác giải phóng mặt bằng và thiếu rõ ràng trong việc xác định trách nhiệm bồi thường. Tình trạng này đã làm giảm tính đồng bộ của khu đô thị, gây lãng phí tài nguyên.
d. Tuyến đường Nguyễn Văn Linh chưa hoàn thiện
Dù là tuyến giao thông huyết mạch của khu vực, đường Nguyễn Văn Linh vẫn chưa hoàn thiện toàn bộ các làn đường kết nối vào các khu chức năng B, C, D, E. Chủ đầu tư cam kết hoàn thành khi các khu chức năng này được triển khai, nhưng hiện tại, tình trạng này gây khó khăn cho giao thông và phát triển kinh tế khu vực.
3. Nguyên nhân sâu xa: Sự phức tạp và chồng chéo trong quản lý
a. Quy hoạch chưa đồng bộ
Bản đồ quy hoạch 1/5000 của khu đô thị Nam Sài Gòn được phê duyệt từ nhiều năm trước nhưng thiếu sự cụ thể hóa và cập nhật phù hợp với tình hình thực tế. Việc thiếu quy hoạch chi tiết 1/2000 và 1/500 ở một số khu vực đã dẫn đến những điều chỉnh tùy tiện, gây chồng chéo và không nhất quán trong sử dụng đất. Hậu quả là nhiều phân khu bị bỏ trống hoặc không được triển khai đúng mục đích ban đầu.
b. Cơ chế quản lý đặc thù
Ban Quản lý Khu Nam được trao quyền phê duyệt và điều chỉnh quy hoạch một cách độc lập, nhưng lại thiếu sự phối hợp với các cơ quan khác như Sở Quy hoạch – Kiến trúc và UBND TP.HCM. Điều này dẫn đến những thay đổi không đồng bộ, ảnh hưởng nghiêm trọng đến tiến độ và chất lượng các dự án. Hơn nữa, sự chồng chéo về trách nhiệm giữa các bên đã khiến quá trình giám sát trở nên khó khăn.
c. Trách nhiệm duy tu và bàn giao
Việc chậm bàn giao đất công và thiếu kế hoạch duy tu các công trình công cộng là một trong những nguyên nhân chính gây mất lòng tin từ cộng đồng. Nhiều khu vực đất công chưa được bàn giao hoặc bị sử dụng sai mục đích, trong khi các công trình như công viên và đường giao thông không được bảo trì đúng mức, ảnh hưởng đến chất lượng sống của người dân.
Những sai phạm trong quy hoạch và quản lý đã gây ra nhiều hệ lụy nghiêm trọng:
• Tỷ lệ hoàn thành dự án thấp: Chỉ 4/97 dự án tại khu đô thị Nam Sài Gòn được triển khai, gây lãng phí nguồn lực và làm chậm quá trình phát triển khu vực.
• Sử dụng đất sai mục đích: Nhiều lô đất công bị chiếm dụng hoặc sử dụng cho các mục đích không phù hợp với quy hoạch ban đầu.
• Suy giảm chất lượng sống: Các công trình công cộng không được duy tu và bảo trì kịp thời, ảnh hưởng trực tiếp đến môi trường sống của cư dân.
• Mất niềm tin: Cộng đồng và các nhà đầu tư ngày càng nghi ngờ tính minh bạch và hiệu quả của các cơ quan quản lý.
Những sai phạm tại Phú Mỹ Hưng đã làm dấy lên phản ứng mạnh mẽ từ công chúng và đặt ra bài toán lớn cho chính quyền TP.HCM. Công chúng đã thể hiện sự bất mãn với cách quản lý thiếu minh bạch và hiệu quả. Nhiều người dân yêu cầu các cơ quan chức năng phải đưa ra biện pháp mạnh mẽ hơn để xử lý các sai phạm, đảm bảo quyền lợi và môi trường sống cho cư dân.
Về phía chính quyền, UBND TP.HCM đã chỉ đạo Công ty Phú Mỹ Hưng nhanh chóng hoàn tất việc bàn giao đất công và khắc phục các sai phạm. Chính quyền cũng yêu cầu rà soát lại toàn bộ các quy hoạch chi tiết, đảm bảo tính minh bạch và đồng bộ trong việc triển khai các dự án tiếp theo.
Những sai phạm này không chỉ phản ánh các lỗ hổng trong quản lý mà còn là lời cảnh tỉnh về sự cần thiết của các biện pháp cải cách sâu rộng. Để phát triển bền vững, không chỉ cần các quy hoạch bài bản mà còn đòi hỏi một cơ chế quản lý minh bạch, hiệu quả và trách nhiệm.
—-LieuVo—-
Nguồn:
1. Quyết định số 749/TTg (1994)
• Nội dung: Phê duyệt quy hoạch tổng thể Khu Nam TP.HCM, bao gồm 2.975 ha diện tích đất và định hướng phát triển các khu chức năng.
• Ngày ban hành: Năm 1994.
• Định hướng quy hoạch ban đầu cho Khu Nam và vai trò chiến lược của khu vực này.
2. Quyết định số 5080/QĐ-UB-QLĐT (1999)
• Nội dung: Chi tiết hóa quy hoạch Khu Nam TP.HCM, đặc biệt liên quan đến các khu chức năng như khu đô thị, công nghiệp, và dịch vụ công cộng.
• Ngày ban hành: Năm 1999.
• Cơ sở pháp lý cho việc triển khai quy hoạch chi tiết tại các khu vực như Phú Mỹ Hưng.
3. Luật Xây dựng 2014
• Nội dung: Quy định về việc cấp phép xây dựng và các thủ tục pháp lý liên quan đến công trình xây dựng.
• Ngày hiệu lực: 1/1/2015.
• Xử lý sai phạm tại Trường Quốc Tế Nam Sài Gòn với hành vi xây dựng không phép.
4. Luật Quy hoạch đô thị 2009
• Nội dung: Quy định về việc lập, phê duyệt, và quản lý các đồ án quy hoạch đô thị, bao gồm quy hoạch chi tiết 1/5000, 1/2000, và 1/500.
• Ngày hiệu lực: 1/1/2010.
• Những bất cập trong việc cụ thể hóa đồ án quy hoạch 1/5000 tại khu Nam TP.HCM.
5. Kết luận thanh tra ngày 15/01/2025
• Nội dung: Tổng hợp các sai phạm tại Khu đô thị Phú Mỹ Hưng, bao gồm xây dựng trái phép, chậm bàn giao đất công, và không triển khai đúng quy hoạch.
• Ngày ban hành: 15/01/2025.
6. Quyết định 62/2004/QĐ-UBND
• Nội dung: Quy định trách nhiệm của các chủ đầu tư trong việc bàn giao đất công và duy tu các công trình công cộng.
• Ngày ban hành: Năm 2004.
• Trách nhiệm bàn giao đất và duy tu tại Phú Mỹ Hưng.
7. Quy định 23/2020/UBND-TP.HCM
• Nội dung: Các hướng dẫn cụ thể về việc phê duyệt và điều chỉnh quy hoạch chi tiết 1/500.
• Ngày ban hành: Năm 2020.
• Vai trò của các cơ quan như Ban Quản lý Khu Nam và Sở Quy hoạch – Kiến trúc.
